Was ein TYPO3 Update kostet, hängt vor allem von der Art des Updates ab: Ein Patch-Update innerhalb Ihrer Version ist ein kleiner Aufwand und lässt sich über einen Wartungsvertrag abdecken. Ein Major-Upgrade auf eine neue LTS-Version wird nach Umfang kalkuliert. Extended Long-Term Support (ELTS) kostet laut TYPO3 GmbH ab 2.800 Euro pro Lizenz und Jahr, Stand 2026. Dieser Artikel zeigt die Optionen, die Kostentreiber und die Preismodelle.
Das Wichtigste in 5 Zeilen
- Es gibt vier Wege: Patch-Update, Major-Upgrade, ELTS und Relaunch. Jeder hat eine eigene Kostenlogik.
- Patch-Updates sind regelmäßig nötig und gut planbar, zum Beispiel über einen Wartungsvertrag.
- Der Preis eines Major-Upgrades hängt an Extensions, individuellem Code, Versionssprung und Tests, nicht an der Seitenzahl.
- ELTS verschafft Zeit für Sicherheitsupdates älterer Versionen, bringt aber keine neuen Funktionen.
- Ob für Sie Update oder Relaunch sinnvoll ist und wie Sie die Migration planen, klärt der TYPO3 Upgrade-Leitfaden für v14. Dieser Artikel liefert die Kosten- und Budgetseite dazu.
Kosten oder Entscheidung: Welcher Artikel hilft wobei?
| Ihre Frage | Der passende Artikel |
|---|---|
| Was kostet ein Update? Welche Preismodelle gibt es? Wie halte ich TYPO3 laufend aktuell? | Dieser Artikel |
| Soll ich auf TYPO3 v14 upgraden oder die Website neu aufbauen? Wie läuft das Upgrade ab? | TYPO3 Upgrade v14: Update oder Relaunch? |
| Was wurde in TYPO3 14 ausgeliefert? | TYPO3 14 Release |
| Wie lange wird meine Version unterstützt? Was ist geplant? | TYPO3 v14 Roadmap |
Welche Update-Arten gibt es?
Die TYPO3-Dokumentation unterscheidet Sprint-Releases und LTS-Releases. Sprint-Releases werden nur bis zum nächsten Sprint-Release unterstützt, LTS-Versionen mindestens drei Jahre. Für Betrieb und Budget sind für Sie vier Wege relevant.
| Weg | Was passiert? | Wie oft? | Kostenlogik |
|---|---|---|---|
| Patch-Update | Fehlerbehebungen und Sicherheitskorrekturen innerhalb Ihrer Version, zum Beispiel von 14.3.9 auf 14.3.10 | Regelmäßig, bei Sicherheitsmeldungen zeitnah | Kleiner, wiederkehrender Aufwand, oft im Wartungsvertrag enthalten |
| Major-Upgrade (technisches Upgrade) | Wechsel auf eine neue LTS-Version, zum Beispiel von 12 auf 14. Design und Redaktionsablauf bleiben im Kern erhalten | Alle paar Jahre | Einmaliges Projekt, Aufwand nach Umfang |
| ELTS | Weiter Sicherheitsupdates für ältere Versionen gegen Gebühr | Jährliche Lizenz | Wiederkehrende Kosten, keine neuen Funktionen |
| Relaunch | Neues Design, neue Struktur, neue Technik | Bei Bedarf | Höchster Aufwand und längste Laufzeit |
Welche Version Sie einsetzen, prüfen Sie mit dem TYPO3 Version Check.
Was bestimmt die Kosten eines TYPO3 Updates?
Nicht die Größe der Website entscheidet, sondern ihre technische Ausgangslage. Diese Faktoren bestimmen den Aufwand:
| Kostentreiber | Warum er den Aufwand verändert |
|---|---|
| Versionssprung | Je mehr LTS-Versionen zwischen Ist und Ziel liegen, desto mehr Zwischenschritte sind nötig. |
| Extensions | Jede Extension muss auf Kompatibilität geprüft, aktualisiert oder ersetzt werden. |
| Individueller Code | Eigene Extensions mit veralteten Schnittstellen müssen angepasst werden. |
| Templates und Frontend | Fluid-Templates, TypoScript und JavaScript müssen zur neuen Version passen. |
| Mehrsprachigkeit und Integrationen | CRM, Suche, Login oder Zahlungsdienste erhöhen den Testumfang. |
| Tests und Freigaben | Funktionstest, Redakteurstest und Abnahme kosten Zeit, besonders bei vielen Beteiligten. |
| Hosting | PHP- und Datenbankversion müssen zur Zielversion passen, siehe TYPO3 Hosting. |
Eine belastbare Zahl erhalten Sie erst nach einer technischen Analyse. Ein Angebot sollte Core-Upgrade, Extensions, Frontend, Tests und Bereitstellung getrennt ausweisen.
ELTS: Was kostet verlängerter Support?
Extended Long-Term Support (ELTS) liefert Sicherheitsupdates für ältere TYPO3-Versionen, wenn der reguläre Support endet. Es bringt keine neuen Funktionen. Laut TYPO3 GmbH gelten, Stand 2026, folgende Listenpreise pro Lizenz und Jahr vor Rabatten:
| Version | Preis pro Lizenz und Jahr | Mit Mitgliedsrabatt (Beispiele) |
|---|---|---|
| TYPO3 10 und 11 | 2.800 Euro | Gold 1.960 Euro, Platinum 1.540 Euro |
| TYPO3 12 (ab April 2026) | 3.200 Euro | Gold 2.240 Euro, Platinum 1.760 Euro |
Für TYPO3 12 ergibt sich bei drei Jahren ein Listenpreis von 9.600 Euro je Lizenz. Wie sich eine Lizenz auf Ihre Installationen verteilt, klären Sie direkt mit der TYPO3 GmbH. ELTS ist sinnvoll, wenn ein Upgrade nicht sofort startbar ist. Als Dauerlösung verschiebt es den Aufwand nur, denn auch hier bleibt ein späteres Upgrade nötig.

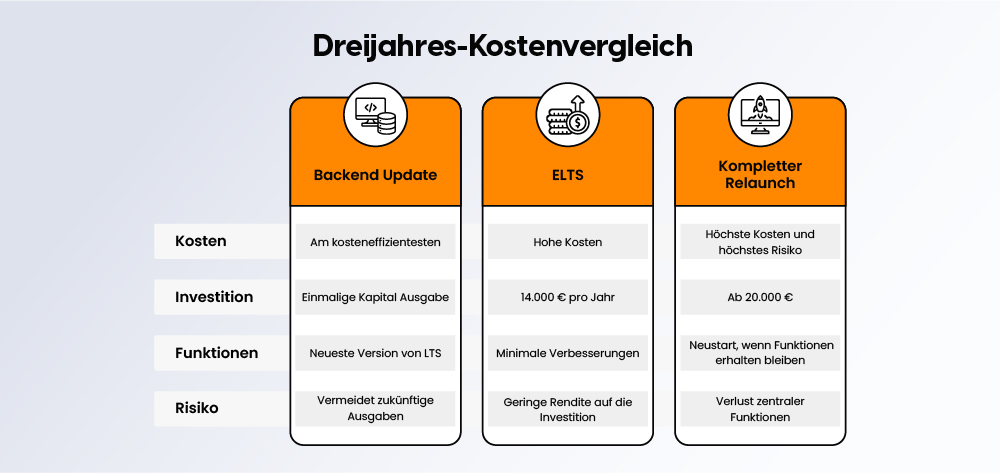

Relaunch: Wann steigen die Kosten deutlich?
Ein Relaunch umfasst Design, Struktur und Technik. Er ist aufwendiger als ein technisches Upgrade und dauert länger. Ein Relaunch lohnt sich vor allem, wenn auch Design und Inhalte erneuert werden sollen. Die Entscheidungskriterien und den Ablauf finden Sie im TYPO3 Upgrade-Leitfaden für v14; diese Seite beschränkt sich auf die Kostenlogik.
Patch-Updates und Wartung: So bleibt TYPO3 aktuell
Patch-Updates sind der günstigste Weg, Ihre Installation sicher zu halten. Sicherheitskorrekturen kündigt das TYPO3-Sicherheitsteam öffentlich an. Ein sauberer Ablauf besteht aus fünf Schritten:
- Vollständiges Backup von Datenbank und Dateien anlegen.
- Das Update zuerst in einer Staging-Umgebung einspielen.
- Datenbankabgleich und Upgrade-Wizards ausführen, Caches leeren.
- Frontend, Formulare und Redaktionsablauf prüfen.
- Auf die Live-Umgebung übertragen und Logs beobachten.
Bei Composer-Installationen laufen diese Updates kontrolliert über die Abhängigkeitsverwaltung. Mit einem Wartungsvertrag legen Sie fest, wer das übernimmt und in welcher Zeit.
Budget planen: So rechnen Sie ein TYPO3 Update ein
Ein Budget setzt sich aus getrennten Positionen zusammen, nicht aus einer Pauschale pro Seite:
Gesamtbudget = Analyse + Core-Upgrade + Extensions + Frontend und Templates + Tests und Abnahme + Go-Live und Nacharbeit + Reserve für Unvorhergesehenes
Prüfen Sie ein Angebot anhand dieser Fragen:
- Sind Core-Upgrade, Extensions, Frontend, Tests und Bereitstellung getrennt ausgewiesen?
- Sind Ausgangsversion, Zielversion, Zahl der Extensions und individueller Code genannt?
- Ist der Testumfang beschrieben (Funktionstest, Redakteurstest, Abnahme)?
- Stehen Ausschlüsse und Annahmen im Angebot?
- Was gilt, wenn die Analyse mehr Aufwand zeigt als angenommen?
- Ist der laufende Betrieb (Patch-Updates, Backups) separat geregelt?
Für Mehrjahresvergleiche setzen Sie Einmalkosten (Upgrade) und wiederkehrende Kosten (Wartungsvertrag, ELTS) nebeneinander. Wie Sie Update und Relaunch fachlich abwägen, steht im TYPO3 Upgrade-Leitfaden für v14.

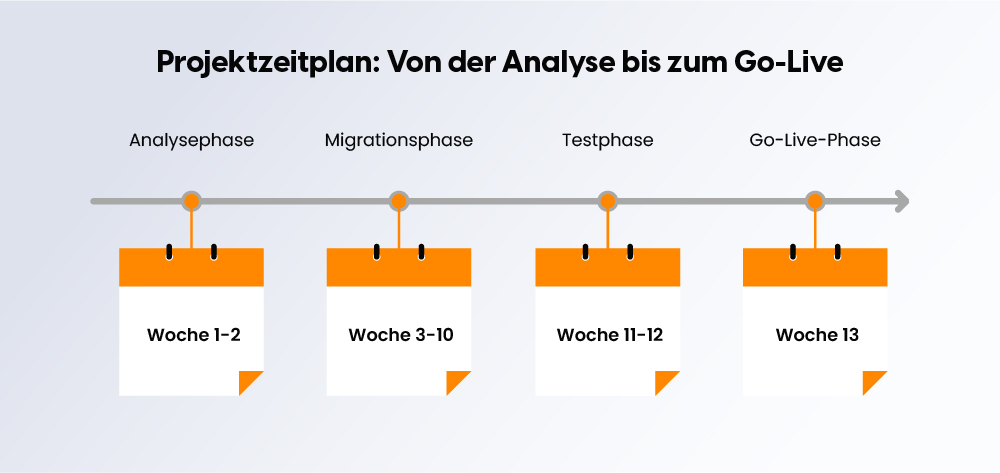

Was ein Angebot für das Major-Upgrade abdecken sollte

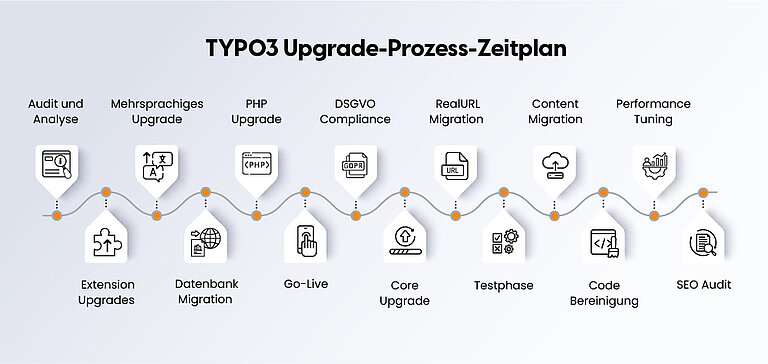

Die Phasen eines Major-Upgrades (Analyse, Staging, Core-Upgrade, Extensions, Altlasten, Plattform, Tests, Go-Live, Nacharbeit) und den Rückweg erklärt der TYPO3 Upgrade-Leitfaden für v14. Für die Kostenseite gilt: Jede Phase sollte im Angebot als eigene Position erscheinen. Eine Checkliste bietet das TYPO3 Upgrade Kit.
Häufige Fragen zu den Kosten eines TYPO3 Updates
Was kostet ein TYPO3 Update?
Das hängt von der Art ab. Ein Patch-Update ist ein kleiner Aufwand, ein Major-Upgrade wird nach Extensions, Code und Tests kalkuliert. Eine feste Zahl nennen wir erst nach der Analyse.
Lohnt sich ein Wartungsvertrag?
Wenn Sie regelmäßig Updates, Backups und schnelle Reaktion brauchen, ist ein Vertrag meist besser planbar als einzelne Aufträge. Rechnen Sie Ihren erwarteten Aufwand pro Jahr gegen.
Was kostet ELTS?
Laut TYPO3 GmbH 2.800 Euro (TYPO3 10 und 11) bzw. 3.200 Euro (TYPO3 12) pro Lizenz und Jahr vor Rabatten, Stand 2026. Mitglieder der TYPO3 Association erhalten Rabatte. Klären Sie vorab, was eine Lizenz bei Ihnen abdeckt.
Wie oft muss ich TYPO3 aktualisieren?
Patch-Updates sollten Sie regelmäßig einspielen, Sicherheitsmeldungen zeitnah. Ein Major-Upgrade steht an, wenn Ihre Version das Ende des Supports erreicht. Die Termine finden Sie in der TYPO3 v14 Roadmap.
Brauche ich dafür eine Agentur?
Nicht immer. Kleine Projekte lassen sich oft intern aktualisieren. Bei vielen Extensions, individuellem Code oder mehreren Sprachen hilft eine erfahrene TYPO3 Agentur, den Aufwand zu begrenzen.
Nächster Schritt
Wenn Sie wissen möchten, was Ihr Update kostet, starten wir mit einer kurzen Analyse Ihrer Installation und nennen Ihnen danach ein Angebot mit Ausgangslage, Umfang und Ausschlüssen. Mehr zum Vorgehen: TYPO3 Upgrade Service. Scoped Estimate anfragen.
